城镇道路路基施工技术
一、路基施工特点与程序
基本流程
1.准备工作
2.附属构筑物
地下管线的施工必须遵循“先地下,后地上”、“先深后浅”的原则。
3.路基(土、石方)施工
二、路基施工要点
(一)填土路基
1.路基填料和粒径:不得使用腐殖土、生活垃圾土、淤泥、冻土块或盐渍土。填土内不得有草、树根等杂物,粒径超过100mm的土块应打碎。
2.原地面处理:排除地面积水,清除树根、杂草、淤泥等,妥善处理坟坑、井穴,分层填实。
3.防路基侧向滑移:当地面坡度陡于1:5时,需修成台阶形式,每层台阶高度≯300mm,宽度≮1.0m

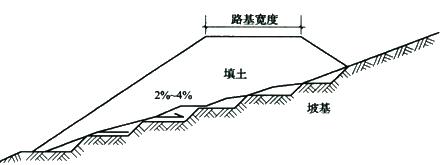

图 3.8.1 坡面路基的处理
4.填筑措施:分层填土、压实,严禁倾填。
5.路基压路机质量要求:采用≮12t的压路机。
6.管涵顶面高度控制:为防止压路机对管涵造成破坏或移位,应在填土高度超过管涵顶面500mm以上才能用压路机碾压。
(二)挖土路基
1.原地面处理方面:排除地面积水并疏干,妥善处理树根坑、粪坑。
2.根据测量中线和边桩开挖。
3.挖方段不得超挖,应留有余量。
4.压路机质量要求:采用≮12t的压路机。
5.碾压时,视土的干湿情况洒水或换土、晾晒等措施。
6.雨水支管及检查井回填:雨水支管及检查井四周无法使用大型压实机械压实,用石灰土或石灰粉煤灰砂砾填实。
(三)石方路基
1.修筑填石路堤应进行地表清理,先码砌边部,然后逐层水平填筑石料。
2.先修筑试验段。
3.填石路堤宜选用12t以上的振动、25t以上轮胎压路机或2.5t的夯锤。
4.管线、构筑物四周沟槽宜回填土。
三、质量检查与验收
检验与验收项目:主控项目为压实度和弯沉值。(石方不做弯沉)
